jswd
山东茂隆新材料 2023-11-18 2898
想了解如何施工桥梁路基涵洞工程吗?今天小编就来和大家探讨一下,接下来一起了解一下吧。

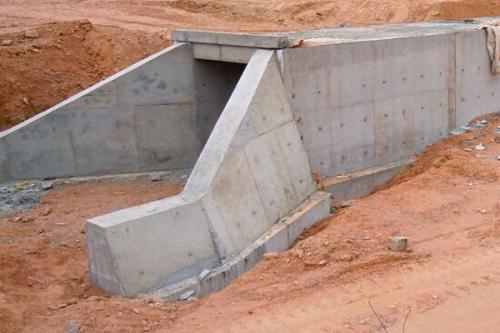

盖板涵
一、预制钢筋混凝土盖板涵的施工方法
根据路基工程的进展情况,本合同段的涵洞盖板将分成3道进行施工。涵洞盖板将在预制厂内进行集中预制,并通过吊车进行吊装。在混凝土强度达到设计强度的70%后,方可进行脱模吊运。
工程的施工顺序是:施工前的准备工作,测量和放样,然后进行基坑开挖,处理基底,施工基础,接着进行涵台施工,台帽施工,安装盖板,接着进行防水层施工,进行检验,最后进行回填。
(1)基坑挖掘:使用挖掘机挖掘土壤,并进行人工整理。机械挖掘时,需保留30cm的厚度,并采用人工挖掘。基础的挖掘必须符合设计图纸的要求。为便于施工,基坑的平面尺寸每边放宽0.5~1.0m。
(2)基础和涵台的施工包括以下步骤:首先进行测量和放线,然后搭设支架和安装模板。混凝土使用自动计量拌和机进行拌制,并通过混凝土搅拌车进行运输。施工过程中使用插入式振动棒进行振捣,并进行钢筋骨架的现场绑扎安装。操作程序必须符合设计和规范要求。
(3)盖板使用预制场预制,然后使用汽车吊安装施工。盖板在混凝土强度达到70%后才能脱离底模,并进行移动和堆放。在堆放时,使用两点搁支来支撑盖板的端部。
预制盖板的计划将使用坚固的整体钢模板,底模应平坦光滑。钢筋应根据设计尺寸进行下料、弯曲、绑扎和焊接。混凝土的配制应严格按照配比比例进行,振捣工作要充分到位,对模具内的钢筋网片要采用1cm厚的混凝土垫片来保护保护层厚度。
盖板预制完成后,应及时进行充分的浇水养护,每天大约需要进行3次。待盖板的强度达到75%以上后,方可进行移位操作。在安装盖板时,应轻缓进行吊装和吊放,并及时进行绞缝砼的回填工作。

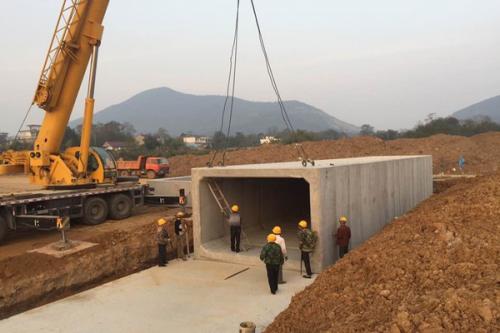

盖板涵
(4)安装盖板后,必须先进行清扫冲洗,并充分湿润,然后在板与台背间以及板与板间的缝隙内填塞小石子,并使用10号砂浆进行顶紧填塞。只有在完成涵身外层防水层施工后,才能进行下一步的施工工序。
(5)每隔4~6m,涵台身的沉降缝沿涵长方向设置一道。沉降缝必须贯穿整个涵台断面,包括基础。缝宽为2cm,并填塞沥青木板或沥青砂,也可以使用粘土填入并捣实。流水面边缘以1:3水泥砂浆填塞,深度约为15cm。
(6)附属工程
在安装好盖板后,必须立即进行防水层和铺砌施工,防水必须按照设计要求的宽度、层数和材料进行铺设。同时,需对涵洞台进行妥善的背填土处理,背填土的宽度应按照涵洞孔径的两倍进行处理。
二、圆管涵的施工方法

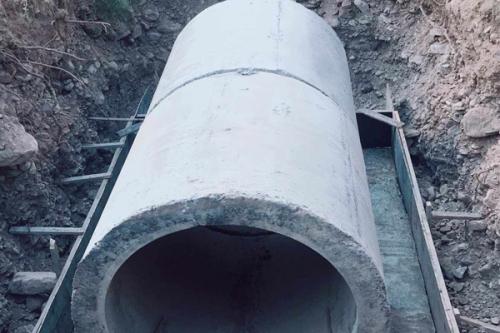

圆管涵
合同中包括了24个钢筋混凝土圆管涵,所有的涵管都是在预制场定购的。为了避免在运输和装卸过程中对管涵造成损坏或出现裂纹,我们采取了垫加横木固定的措施来防止碰撞。涵管的装卸工作将使用吊车进行,不能使用滚板或者斜板来卸放涵管。
垫层和基座:砾石垫层是一个连续的压实材料层,其压实度达到95%以上,根据重型击实法试验测定,砾石垫层按照图纸设计要求分层铺设,每层厚度为30厘米。接缝的位置与管道的接缝位置相一致。管节的安装从下游开始,接头面朝上游;每个涵管节应紧贴在垫层或基座上,以保证涵管受力均匀,所有管节的敷设应遵循正确的轴线和坡度。管节具有足够的拱度,并且与允许填方荷载时的沉降量一致。在敷设过程中,保持管内清洁,无脏物。除了岩石地基外,每隔4~6m在涵洞中设置一个沉降缝,缝内填充沥青麻絮。
对接缝进行处理:涵管接缝的宽度不得超过10毫米,需要使用沥青麻絮填充,以形成一个柔性的密封层。然后,在接缝部位上使用两层宽度为15厘米的油毛毡进行包裹,油毛毡需要经过浸透沥青处理。

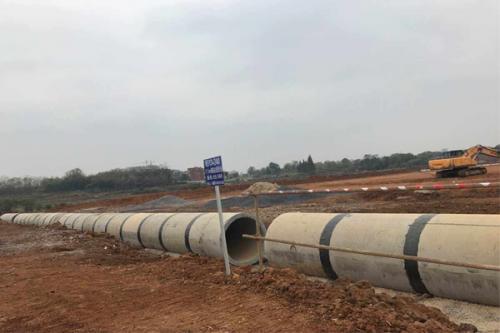

圆管涵
以上是今天的内容,感谢大家的阅读和观看,希望对各位有所帮助,欢迎大家致电进行咨询。
Demand feedback
